Монтаж ёлки в атриуме: что согласовать до установки
Монтаж ёлки в атриуме: что согласовать до установки
Монтаж искусственной ёлки высотой до 12 м в атриуме — ответственный этап праздничного оформления торговых центров, бизнес-центров и других коммерческих объектов. Статья поможет заказчикам и подрядчикам разобраться, какие технические, организационные и юридические вопросы нужно согласовать заранее, чтобы установка прошла безопасно, без задержек и нарушений норм.
Технические параметры атриума и требования к ёлке

Перед монтажом проверьте соответствие атриума и выбранной модели ёлки до 12 м техническим нормам безопасности.
Высота потолков и габариты ёлки
Максимальная высота ёлки зависит от высоты потолков. Для конструкций до 12 м оставляйте запас не менее 1–1,5 м между верхушкой и потолком — это нужно для безопасного монтажа подсветки, декора и предотвращения повреждений при движении воздуха.
При высоте потолков 13–14 м допустимо использовать ёлки до 12 м, но требуется согласование с техническими службами объекта. Если потолки ниже 12 м, выбирайте модели с регулируемой высотой или компактные конструкции.
Несущая способность перекрытий и нагрузка на пол
Вес ёлки высотой до 12 м может достигать 300–500 кг в зависимости от материала каркаса и плотности веток. Перед монтажом запросите у управляющей компании данные о несущей способности перекрытий в зоне установки. Если нагрузка превышает допустимые значения, используйте распределительные платформы или перенесите ёлку в зону с усиленными перекрытиями.
Для атриумов с ограниченной нагрузкой подойдут облегчённые модели с алюминиевым каркасом и искусственной хвоей из ПВХ или PE. Такие конструкции весят на 20–30 % меньше аналогов с металлическим каркасом.
Расположение инженерных коммуникаций и безопасность
Проверьте расположение инженерных систем: электропроводки, вентиляции, пожарных извещателей и спринклеров. Ёлка не должна перекрывать доступ к аварийным выходам, эвакуационным путям или противопожарным системам. Расстояние от веток до горячих поверхностей (например, ламп или обогревателей) должно быть не менее 0,5 м.
При наличии подвесных конструкций (светильников, рекламных баннеров) согласуйте с технической службой возможность временного демонтажа или смещения элементов на период установки ёлки.
Чек-лист: технические параметры для согласования
- Высота потолков в зоне установки (с учётом запаса 1–1,5 м).
- Несущая способность перекрытий (данные от управляющей компании).
- Расположение инженерных коммуникаций (электрика, вентиляция, пожарные системы).
- Наличие подвесных конструкций, мешающих монтажу.
- Доступ к аварийным выходам и эвакуационным путям.
- Требования к материалам ёлки (огнестойкость, экологичность).
- Возможность использования распределительных платформ при недостаточной несущей способности.
| Параметр атриума | Требования к ёлке до 12 м | Риски при несоблюдении |
|---|---|---|
| Высота потолков 12–14 м | Запас 1–1,5 м между верхушкой и потолком | Повреждение декора, нарушение вентиляции, сложности с монтажом подсветки |
| Высота потолков менее 12 м | Использование моделей с регулируемой высотой или компактных конструкций | Невозможность установки стандартной ёлки, нарушение пропорций оформления |
| Несущая способность перекрытий < 500 кг/м² | Облегчённые модели с алюминиевым каркасом или распределительные платформы | Прогиб перекрытий, деформация пола, аварийные ситуации |
| Наличие инженерных коммуникаций в зоне установки | Смещение ёлки или временный демонтаж мешающих элементов | Повреждение проводки, блокировка пожарных систем, нарушение норм безопасности |
| Подвесные конструкции (светильники, баннеры) | Согласование временного демонтажа или переноса | Сложности при монтаже, риск падения элементов, нарушение дизайна |
Совет эксперта
Перед началом монтажа запросите у управляющей компании исполнительные чертежи атриума с указанием всех инженерных систем и несущих конструкций. Это позволит заранее скорректировать план установки и избежать конфликтов с техническими службами объекта.
Для ёлок высотой до 12 м рекомендуем использовать модульные конструкции: они проще в транспортировке и монтаже, а при необходимости позволяют быстро заменить повреждённые секции.

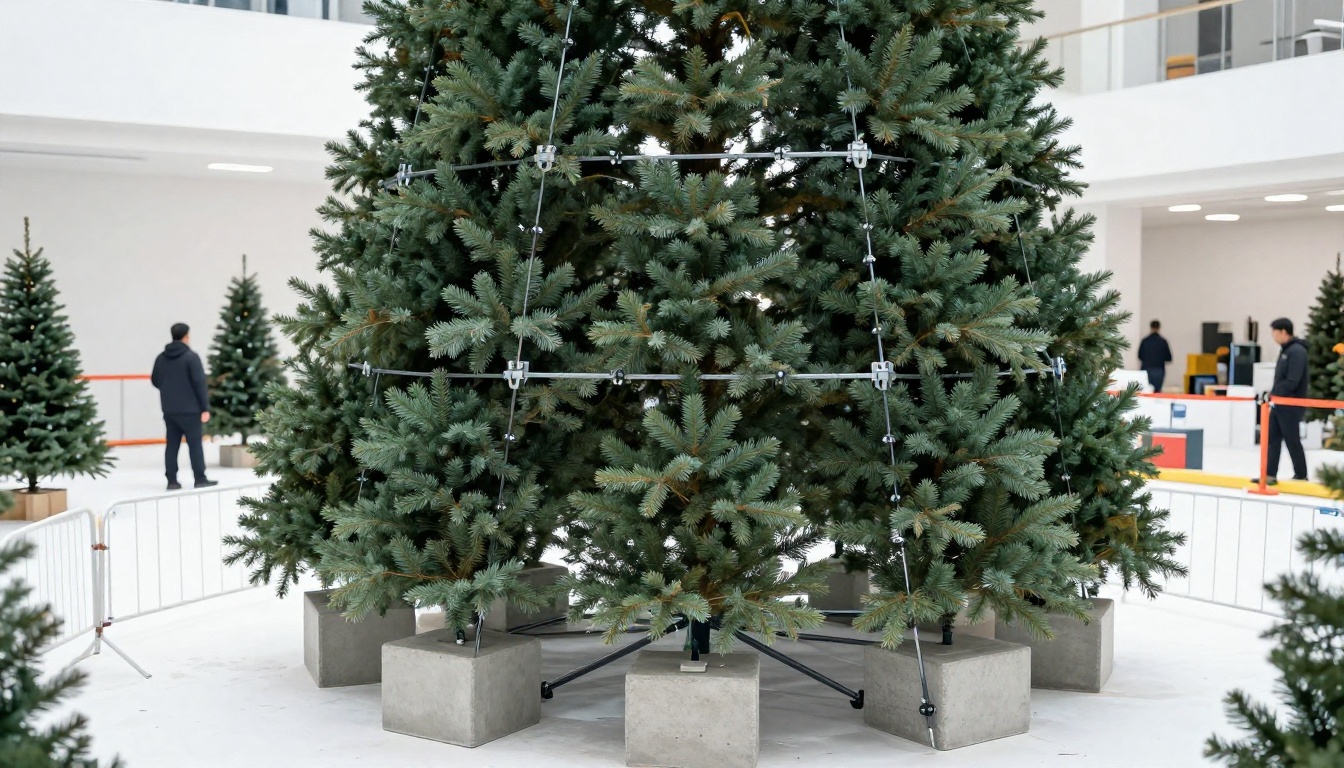

Согласование с управляющими компаниями и службами объекта

Установка искусственной ёлки высотой до 12 м в атриуме требует предварительного согласования с несколькими подразделениями объекта. Каждая служба отвечает за свой аспект безопасности и эксплуатации.
Ключевые службы для согласования монтажа
Основные службы, с которыми необходимо согласовать монтаж:
- Управляющая компания — выдаёт разрешение на размещение конструкции, определяет сроки и условия эксплуатации.
- Служба эксплуатации — проверяет нагрузку на перекрытия, согласовывает точки крепления и доступ к инженерным системам.
- Пожарная безопасность — оценивает соответствие материалов нормам огнестойкости, проверяет пути эвакуации.
- Охрана труда — контролирует соблюдение техники безопасности при монтаже и эксплуатации ёлки.
- Отдел маркетинга или event-служба — согласовывает визуальное оформление, подсветку и соответствие корпоративному стилю.
Типовые документы и разрешения
Для легальной установки ёлки в атриуме потребуется пакет документов. Его состав может варьироваться в зависимости от требований конкретного объекта, но базовый перечень включает:
Чек-лист необходимых согласований:
- Письменное разрешение управляющей компании на монтаж конструкции.
- Акт обследования несущих конструкций (если ёлка крепится к потолку или стенам).
- Заключение пожарной службы о соответствии материалов нормам ПБ.
- Схема размещения ёлки с указанием габаритов, точек крепления и зон доступа.
- Проект подключения электропитания (если используется подсветка).
- Паспорт безопасности на материалы ёлки (сертификаты огнестойкости, экологичности).
- Договор с подрядчиком на монтаж и демонтаж (с указанием сроков и ответственных лиц).
- Акт о проведении инструктажа по охране труда для монтажной бригады.
Сравнение требований разных служб
Каждая служба объекта предъявляет свои требования к установке ёлки. Чтобы избежать конфликтов, заранее уточните их позиции и найдите компромиссные решения.
| Служба | Основные требования | Риски при несоблюдении |
|---|---|---|
| Управляющая компания | Согласование сроков, соблюдение регламента объекта, отсутствие помех для посетителей. | Отказ в установке, штрафы, демонтаж конструкции. |
| Служба эксплуатации | Проверка нагрузки на перекрытия, безопасность креплений, доступ к инженерным коммуникациям. | Повреждение несущих конструкций, аварийные ситуации. |
| Пожарная безопасность | Огнестойкость материалов, свободные пути эвакуации, исправность электропроводки. | Запрет на эксплуатацию, штрафы, угроза возгорания. |
| Охрана труда | Безопасные условия монтажа, наличие СИЗ у рабочих, инструктаж бригады. | Травмы персонала, остановка работ, административная ответственность. |
Совет эксперта
Начинайте согласования за 2–3 месяца до планируемой установки. Управляющие компании и службы безопасности часто работают по регламентам, которые требуют времени на проверку документов. Заранее подготовьте все сертификаты и технические паспорта на ёлку — это ускорит процесс.

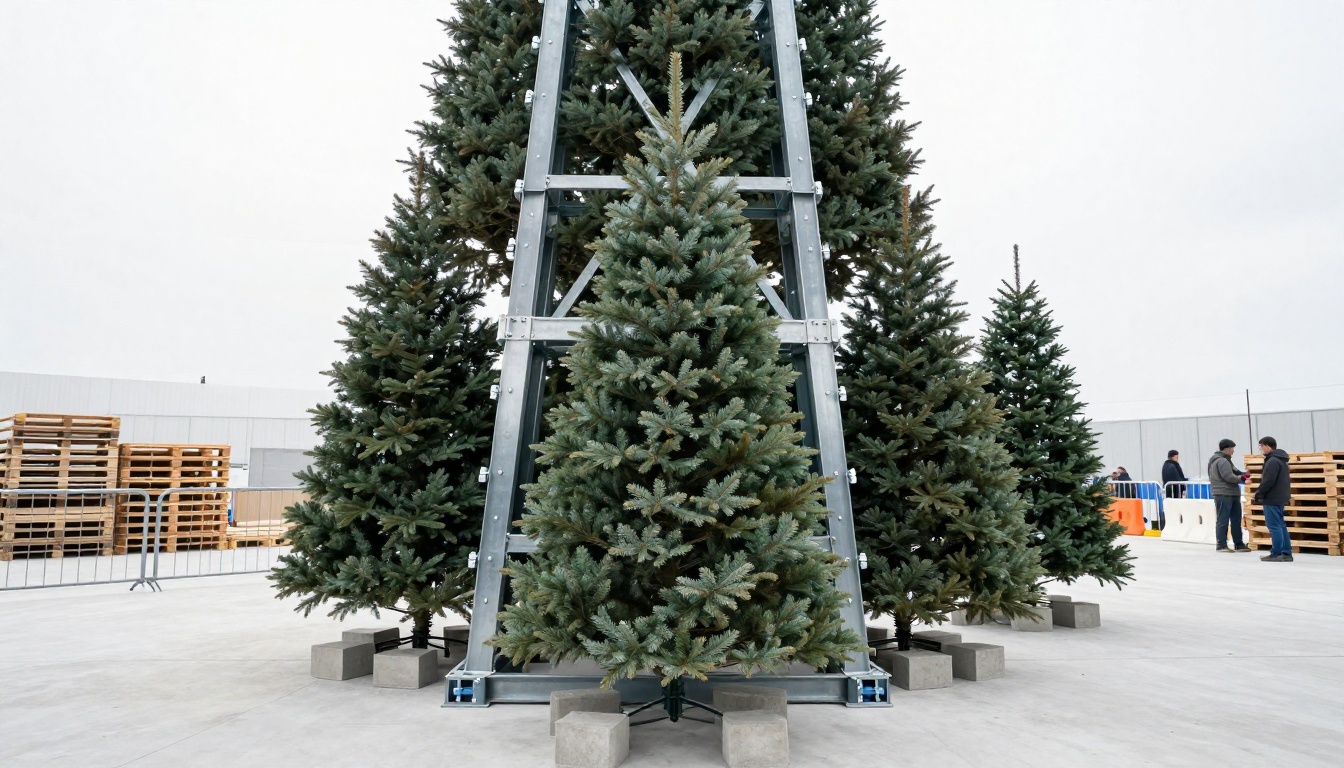

Логистика и организация монтажа ёлки

Доставка ёлки и оборудования на объект
Монтаж ёлки до 12 м в атриуме начинается с доставки. Заранее согласуйте с управляющей компанией время и маршрут проезда грузового транспорта. Учтите габариты ёлки и дополнительного оборудования: подъёмники, осветительные конструкции, декоративные элементы. Если атриум расположен в центре города, закажите пропуск на въезд в зону с ограниченным движением.
Разгрузочная площадка должна быть ровной и свободной от посторонних предметов. При необходимости используйте специальные платформы или краны для безопасной выгрузки секций ёлки. Проверьте, чтобы грузоподъёмность лифтов или лестничных пролётов соответствовала весу конструкции.
Организация рабочей зоны и безопасность
Рабочая зона для монтажа ёлки в атриуме требует чёткого планирования. Определите периметр безопасности: минимум 2–3 метра от места установки. Оградите зону лентами или временными барьерами, чтобы исключить доступ посетителей и сотрудников объекта. Предусмотрите место для складирования секций ёлки, инструментов и расходных материалов.
Если монтаж проходит в действующем торговом центре, согласуйте график работ с арендаторами. Ночные смены или ранние утренние часы помогут избежать конфликтов с посетителями. Убедитесь, что в зоне монтажа есть доступ к электросети для подключения инструментов и временного освещения.
Взаимодействие с арендаторами и посетителями
Информируйте арендаторов о сроках и особенностях монтажа заранее. Разместите объявления на информационных стендах и в лифтах. Если работы могут создавать шум или временные неудобства, предложите компенсацию в виде продления часов работы или скидок на аренду в дни монтажа.
Для посетителей объекта подготовьте понятные указатели обходных маршрутов. Используйте яркие таблички с надписями: «Проход временно закрыт», «Монтажные работы — соблюдайте осторожность». При необходимости привлеките сотрудников службы безопасности для контроля за движением людей.
Чек-лист по логистике монтажа ёлки
- Согласован маршрут и время доставки грузового транспорта.
- Подготовлена разгрузочная площадка с учётом габаритов ёлки.
- Проверена грузоподъёмность лифтов и лестничных пролётов.
- Определён и ограждён периметр безопасности рабочей зоны.
- Предусмотрено место для складирования оборудования и материалов.
- Согласован график работ с арендаторами и управляющей компанией.
- Обеспечен доступ к электросети для инструментов и освещения.
- Размещены информационные объявления для арендаторов и посетителей.
- Подготовлены указатели обходных маршрутов для посетителей.
- Назначены ответственные за контроль безопасности на объекте.
| Этап логистики | Типовая ошибка | Как избежать |
|---|---|---|
| Доставка ёлки | Не учтены габариты транспорта при въезде в атриум. | Замерьте высоту и ширину проездов заранее. При необходимости используйте низкорамные платформы. |
| Разгрузка секций | Отсутствие ровной площадки для выгрузки. | Подготовьте временные настилы или используйте краны с выносными опорами. |
| Организация рабочей зоны | Недостаточный периметр безопасности. | Оградите зону минимум на 2–3 метра от места монтажа. Используйте яркие ленты или барьеры. |
| Взаимодействие с арендаторами | Неожиданные жалобы на шум или неудобства. | Заблаговременно уведомляйте арендаторов о графике работ. Предложите компенсации за неудобства. |
| Информирование посетителей | Отсутствие понятных указателей обходных маршрутов. | Разместите таблички с чёткими надписями и стрелками. Привлеките сотрудников для помощи в навигации. |
Совет эксперта
При монтаже ёлки до 12 м в атриуме всегда проводите пробную сборку секций на земле перед подъёмом. Это позволит выявить возможные дефекты креплений или нестыковки элементов. Также проверьте совместимость разъёмов подсветки и декоративных элементов — это сэкономит время и избежит доработок на высоте.
Частые вопросы о монтаже ёлки в атриуме
Похожие материалы
- Монтаж ёлки в ТРЦ: ограничения и риски при установке до 12 метров
- Монтаж ёлки без повреждения покрытия: технологии и решения
- Каркасная ёлка для атриума: плюсы формата и критерии выбора
- Оформление бизнес-центра к празднику — флаги у входа и ёлка в атриуме: комплексное решение для корпоративных пространств
- Монтаж ёлки на площади: что входит в услугу и как организовать
- Установка 10-метровой ёлки: ключевые этапы и требования
- Устойчивость большой ёлки: от чего зависит и как обеспечить безопасность
- Новогодняя ёлка для города: главные критерии выбора и организации
- Городская новогодняя ёлка — чек-лист выбора для заказчиков
- Городская новогодняя ёлка: каркасная или ствольная — как выбрать для проекта
